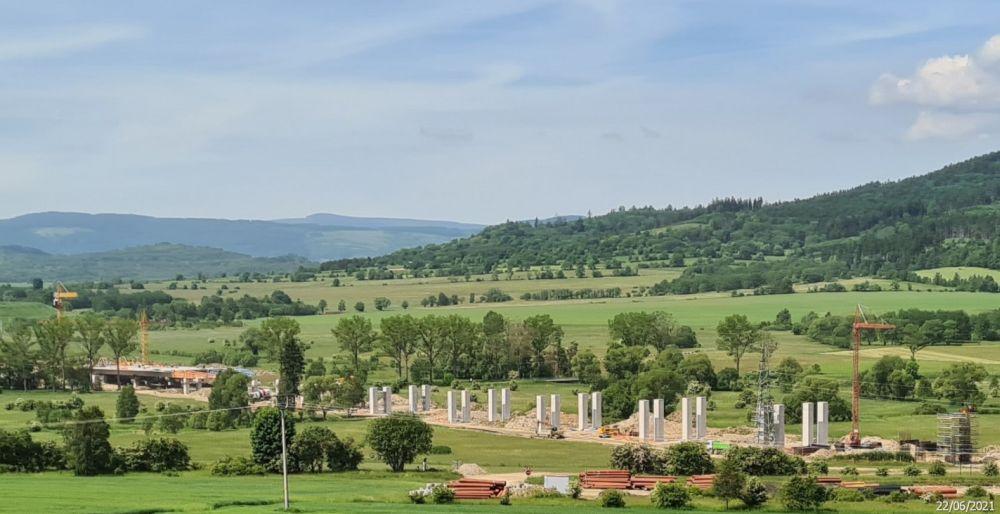

Wykonawca drogi ekspresowej S3 między Kamienną Górą a granicą państwa przedstawił stan robót do 25 czerwca.
W dwudziestym piątym tygodniu 2021 r. (19.06.2021 r. - 25.06.2021 r.) na terenie budowy pracowało średnio 245 jednostek sprzętowych (Koparki, Spycharki, Równiarki, Wozidła, Dźwigi, Walce, Betonowozy, Cementowozy, Podnośniki koszowe, zagęszczarki) oraz 786 osób.
W zakresie Robót Drogowych na obszarze Węzła Kamienna Góra Północ, Węzła Kamienna Góra Południe, Węzła Lubawka, oraz przy Trasie Głównej i Drogach Poprzecznych wykonano:
Wykop ? 43730 m?
Nasyp ? 35270 m?
Zdjęcie humusu ? 27376 m?
Wykonanie rowów ? 200 m?
Wykonanie przepustu drogowego ? 3 szt.
Wykonanie materaca ? 5350 m?
Podbudowa pomocnicza ? 16565 m?
Warstwa mrozoodporna ? 2770 m?
W zakresie Robót Mostowych:
WD-39: Zbrojenie oraz betonowanie skrzydła P3 ? 100%
WS-40: Zbrojenie etapu pierwszego ustroju nośnego nitka lewa ? 60%, zbrojenie oraz betonowanie slupów podpory P4 nitka prawa ? 100%, betonowanie oczepu P6 ? 100%, zbrojenie etapu pierwszego ustroju nośnego nitka prawa ? 10%, platformy pod dźwigi i klatki do montażu awanbeków ? 1kpl, montaż urządzeń trakcyjnych nitka lewa ? 80%
WS-41: Betonowanie ławy fundamentowej P10, zbrojenie ławy fundamentowej P6 -80%, zasypka fundamentu P14 ? 100%, zbrojenie słupów P13, P12 ? 100%, zbrojenie przyczółka P15 ? 60%, zbrojenie fundamentów ściany oporowej P1 ? 80%
PG-42: Zbrojenie fundamentu pod skrzydła ? 25%
WD-43: Wykopy w skale do rzędnej posadowienia ? 100%
MS-44: Betonowanie poprzecznic P1, P2, P3 ? etap pierwszy ? 100%, zbrojenie oraz betonowanie skrzydła P1 nitka prawa ? 100%
MS-44A: Deskowanie ustroju nośnego ? 30%, wykonanie zasypki ? 100%, odbiór konstrukcji stalowej ? 100%
WS-45: Zbrojenie fundamentów P2, P3 ? 100%, betonowanie słupów P6 nitka prawa ? 100%, betonowanie fundamentu P2, P3 nitka lewa ? 100%, Zbrojenie korpusu przyczółka P8 ? 15%, zbrojenie słupów P5 ? 100%
WS-45A: Zbrojenie oraz betonowanie skrzydeł P2 ? 100%, montaż konstrukcji stalowej ? 100%
MS-46: zbrojenie oraz betonowanie skrzydła P3 nitka lewa ? 100%
MS-46A: deskowanie skrzydeł P1 nitka prawa ? 20%
WD-46A: Zbrojenie oraz betonowanie ławy fundamentowej P1, P3 ? 100%
WS-47: Betonowanie filarów P10 nitka lewa ? 100%, zbrojenie oraz betonowanie płyty górnej segmentu pierwszego nitka prawa ? 100%, montaż zakotwień i kabli sprężających ? płyta górna nitka prawa ? 80%, zbrojenie segmentu drugiego nitka lewa ? 100%, osadzenie łożysk nasuwczych P2 ? 100%, montaż wpustów i sączków ? 100%, nasuwanie segmentu pierwszego nitka lewa ? 100%, montaż wpustów i sączków segment pierwszy nitka prawa ? 100%, sprężanie awanbeka oraz segmentu pierwszego nitka lewa ? 100%
WD-48: Zbrojenie fundamentów ? 10%
WS-49: Zbrojenie oraz betonowanie słupa P4 ? 100%, betonowanie segmentu piątego nitka prawa ? etap pierwszy, nitka lewa ? etap pierwszy oraz drugi ? 100%
WS-52: Zbrojenie oraz betonowanie segmentu czwartego ustroju nośnego ? 100%, zbrojenie segmentu piątego ustroju nośnego ? 70%, zbrojenie oraz betonowanie filarów P8 ? 100%, wysunięcie segmentu trzeciego ? 100%, Zbrojenie filarów P9 ? 75%
PG-53: Wykonanie izolacji cienkiej fundamentu P1, P2 ? 100%
WS-54: Zbrojenie oraz betonowanie filarów P5 nitka lewa ? 100%, zbrojenie oraz betonowanie segmentu piątego ? 100%, sprężanie oraz nasuwanie segment czwarty ? 100%, 100%, zbrojenie segmentu szóstego ? 50%, wykonanie zasypki fundamentowej P3, P4 ? 100%
WS-56: Zbrojenie oraz betonowanie fundamentów P1 nitka prawa ? 100%, betonowanie fundamentu P2 nitka prawa ? 100%
WS-57: Zbrojenie fundamentu P7 nitka lewa ? 75%, izolacja fundamentu P1 ? 100%
WS-57A: Zbrojenie oraz betonowanie korpusu P8 ? 100%, betonowanie filarów P4? 100%, zbrojenie oraz betonowanie fundamentu P6 - 100%, zbrojenie fundamentu P7 ? 80%, próbne obciążenia pali P7 ? 100%, wykonanie skucia pali P7 ? 100%, betonowanie ciosów P2 ? 100%
MS-58: Zbrojenie korpusu P1 ? 45%, zbrojenie słupów P2, P3, P4 ? 100%
WD-59: Zbrojenie oraz betonowanie słupów P2 ? 100%
PZ-42: Zbrojenie ścian wlotu i skrzydeł ? 100%
PZ-47: Betonowanie fundamentu ? etap pierwszy ? 100%
PZ-49: Zbrojenie fundamentu ? 100%
PZ-50: Betonowanie fundamentu ? etap trzeci ? 100%
PZ-51: Montaż prefabrykatów ? 100%
PZ-52: Izolacja fundamentu ? 100%
PZ-57: Montaż prefabrykatów ? 100%
PZ-59: Zbrojenie fundamentu ? 100%
W dwudziestym piątym tygodniu zużyto:
- Beton C12/15 ? 245 m?
- Beton C35/45 ? 498 m?
- Beton C30/37 ? 1477 m?
- Beton C50/60 ? 1582 m?
- Zabetonowano czterysta osiemdziesiąt ton stali.
Roboty Branżowe:
Kanalizacja deszczowa: Kontynuacja wykonania kanału KD24, KD31, KD59, KD75, posadowienie wpustów ? 19 szt., posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów ? KD84 ? 20%
Teletechnika: Montaż studni kablowych kolizji T-13 ? 89%, montaż słupów nawietrznych kolizji T-8 ? 90%
Melioracje: Montaż rur wraz z podsypką na trasie rowu krytego R-F ? 60%, roboty ziemne na trasie rowu krytego R-F ? 80%, montaż studni na trasie rowu krytego R-F ? 56%
Elektroenergetyka: Kolizja nr. 4SN ? prace ziemne ? 40%
Budowa kanału teletechnicznego: Budowa rurociągu kablowego ? przepust pod trasą główną ? 0.9%
Wodociąg: Łączenie po przewiertach kolizja W-7a ? 95%
Kanalizacja sanitarna: Łączenie po przewiertach kolizji W-7a ? 99%
Gazociągi: Likwidacje GW6, GW7, GW5 ? 100%
Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!
Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.
Komentarze mogą dodawać tylko zalogowani użytkownicy.
Komentarze
