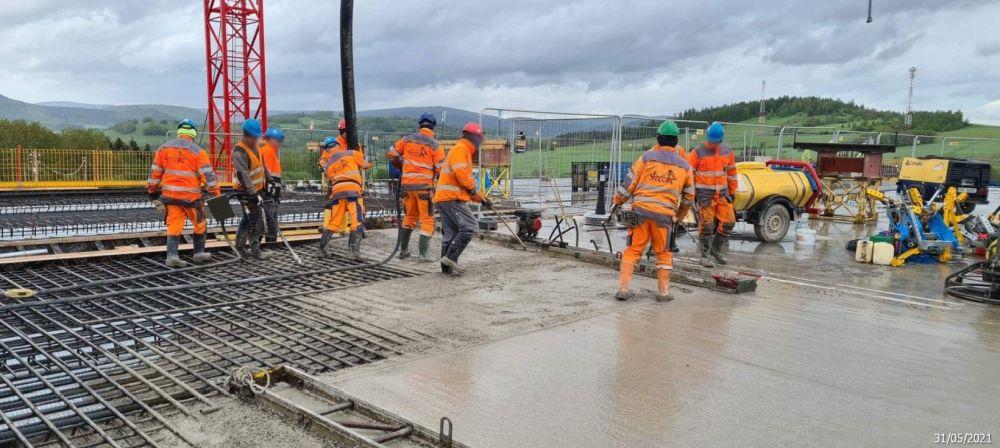

Wykonawca drogi ekspresowej S3 między Kamienną Góra a granicą pańswa poinformował o postępie prac do 4 czerwca.
W dwudziestym drugim tygodniu 2021 r. (29.05.2021 r. - 04.06.2021 r.) na terenie budowy pracowało średnio 167 jednostek sprzętowych (Koparki, Spycharki, Równiarki, Wozidła, Dźwigi, Walce, Betonowozy, Cementowozy, Podnośniki koszowe, zagęszczarki) oraz 583 osób.
W zakresie Robót Drogowych na obszarze Węzła Kamienna Góra Północ, Węzła Kamienna Góra Południe, Węzła Lubawka, oraz przy Trasie Głównej i Drogach Poprzecznych wykonano:
Wykop ? 13250 m?
Nasyp ? 12600 m?
Wykonanie rowów ? 400 m?
Wykonanie przepustu drogowego ? 4 szt.
Wymiana gruntu ? 2000 m?
W zakresie Robót Mostowych:
WS-40: Zasypka fundamentów P3, P4 ? 80%, betonowanie przyczółka P1 nitka lewa ? 200m?, zbrojenie oraz betonowanie fundamentu P5 nitka prawa ? 100%, wybijanie sklejką wytwórni ustroju nośnego ? 6 kpl., zbrojenie oraz betonowanie filarów P2 nitka lewa ? 70m?
WS-41: Beton wyrównawczy P1, P2 ? 50m?, zbrojenie ławy fundamentowej P11 ? 75%, zbrojenie ławy fundamentowej P7, P8, P9 ? 100%, betonowanie ławy fundamentowej P8, P14 ? 100%
PG-42: Zbrojenie fundamentów pod konstrukcję stalową ? 50%
MS-44A: Betonowanie podwalin stożków nasypowych P1 ? 100%, montaż konstrukcji stalowej ? 60%, wykonanie zasypki za przyczółkiem I warstwa ? 100%
WS-45: Betonowanie skrzydeł P1 ? 100%
WS-45A: Zbrojenie oraz betonowanie korpusu P2 ? 50%, betonowanie korpusu P1 ? 100%, deskowanie skrzydeł P1 ? 50%, wykonanie placów pod konstrukcje stalową ? 100%
WD-46A: Montaż zbrojenia lawy fundamentowej P2 ? 50%, wykonanie betonu podkładowego P1, P3 ? 100%
WS-47: Montaż zbrojenia płyty dennej nitka lewa oraz prawa ? etap I ? 17t., montaż zakotwień kabli sprężających płyty dolnej nitka lewa ? 10%, montaż zakotwień awanbeków nitka lewa ? 50%, montaż kabli i osłonek sprężających w płycie dolnej ? 50%, zbrojenie filarów podpory P10 ? 1,5t., betonowanie płyty dolnej i ścian ustroju nośnego nitka lewa ? 120m?
WS-49: Zbrojenie słupów podpory P5 nitka prawa ? 100%, zbrojenie segmentu nr 2 nitka lewa oraz prawa ? 100%, betonowanie segmentu nr 2 nitka prawa oraz lewa etap I, II ? 100%, betonowanie fundamentu P4 nitka lewa, P3 ? 100%, betonowanie ciosów podpory P7 ? 100%, montaż stali sprężającej, zakotwień, odpowietrzeń ? 11,76%, montaż łożysk nasuwczych - 17,5%
WS-52: Zbrojenie filarów podpory P7 nitka lewa ? 100%, betonowanie filarów podpory P6 nitka prawa ? 100%, betonowanie ustroju segment 2 ? 100%, zbrojenie ustroju segment 3 ? etap I ? 75%
PG-53: Betonowanie fundamentu P1 ? 177m?
WS-54: Zbrojenie fundamentu P1 nitka prawa, P3 nitka prawa, P4 nitka lewa ? 100%, betonowanie fundamentu P4 nitka lewa, P3 nitka lewa oraz fundament pod skrzydło P1 nitka prawa ? 100%, zbrojenie filarów P6, P7 -100%, betonowanie filarów P7 nitka prawa ? 100%, zbrojenie oraz betonowanie ustroju nośnego segment 3 ? etap I ? 100%, montaż stali sprężającej segmentu 3 ? 100%, sprężanie i nasuwanie segmentu 2 ? 100%, zbrojenie oraz betonowanie segmentu 2 ustroju nośnego ? etap I,II ? 100%, montaż stali sprężającej segmentu 2
WS-56: Zbrojenie fundamentu P1 ? 50%
WS-57: Zbrojenie oraz betonowanie fundamentu P1 ? 100%, zbrojenie fundamentu P6 ? 10%, wykonanie zasypki fundamentu P4 ? 100%
WS-57A: Zbrojenie korpusu P1 ? 60%, betonowanie słupów P2 ? 50%, wykonanie wykopów fundamentowych P5 ? 100%, wbicie ścianek szczelnych P5 ? 100%, oraz P6 ? 60%, wykonanie betonu podkładowego podpory P5 ? 100%
MS-58:Zbrojenie fundamentu P3 ? 100%
PZ-42: Montaż prefabrykatów ? 13 szt., zbrojenie fundamentu skrzydeł ? 50%
PZ-43: Wykop pod wymianę gruntu ? 100%, wymiana gruntu ? 50%
PZ-46: Wymiana gruntu ? 50%
PZ-51: Betonowanie fundamentu ? etap III ? 100%
PZ-52: Betonowanie fundamentu ? etap I ? 100%
Roboty Branżowe:
Kanalizacja deszczowa: Posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD40 ? 30%, posadowienie studni, ułożenie rury przewodowej KD75 ? 60%, posadowienie studni, ułożenie rury przewodowej KD10 ? 35%, posadowienie studni, ułożenie rury przewodowej KD24 ? 20% posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD8 ? 80%, Posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD31 ? 5%
Teletechnika: Budowa rurociągu kablowego kolizji T-13 ? 90%, budowa rurociągu kablowego ? kucie w skale T-6 ? 85%, zabudowa szafu SK 400 na kolizji T-8 ? 80%
Melioracje: przebudowa rzeki Bystra ? roboty ziemne, profilowanie nowego koryta rzeki ? 100%, zasypywanie starego koryta rzeki Bystra ? 100%, przebudowa rzeki bystra ? wykonanie umocnienia koryta rzeki narzutem kamiennym na geowłókninie ? 50%, roboty ziemne na trasie rowu krytego R-F ? 60%
Elektroenergetyka: Budowa przepustów kablowych ? 4.8%, kolizja nr. 4SN ? prace ziemne ? 10%
Budowa kanału teletechnicznego: Budowa rurociągu kablowego ? przepust pod trasą główną ? 0.6%.
Zasilanie oświetlenie: Budowa przepustów kablowych ? 4%.
Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!
Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.
Komentarze mogą dodawać tylko zalogowani użytkownicy.
Komentarze
