Budowa S3 - 28. tydzień 2021 roku

Wykonawca odcinka drogi S3 z Kamiennej Góry do Lubawki (granica państwa) poinformował o pracach wykonanych w dniach 10.07.2021 r. - 16.07.2021 r.

Na terenie budowy pracowało średnio 254 jednostek sprzętowych (Koparki, Spycharki, Równiarki, Wozidła, Dźwigi, Walce, Betonowozy, Cementowozy, Podnośniki koszowe, zagęszczarki) oraz 878 osób.

W zakresie Robót Drogowych na obszarze Węzła Kamienna Góra Północ, Węzła Kamienna Góra Południe, Węzła Lubawka, oraz przy Trasie Głównej i Drogach Poprzecznych wykonano:

Wykop ? 41535 m?
Nasyp ? 29091 m?
Zdjęcie humusu ? 7450 m?
Wykonanie rowów ? 570 m?

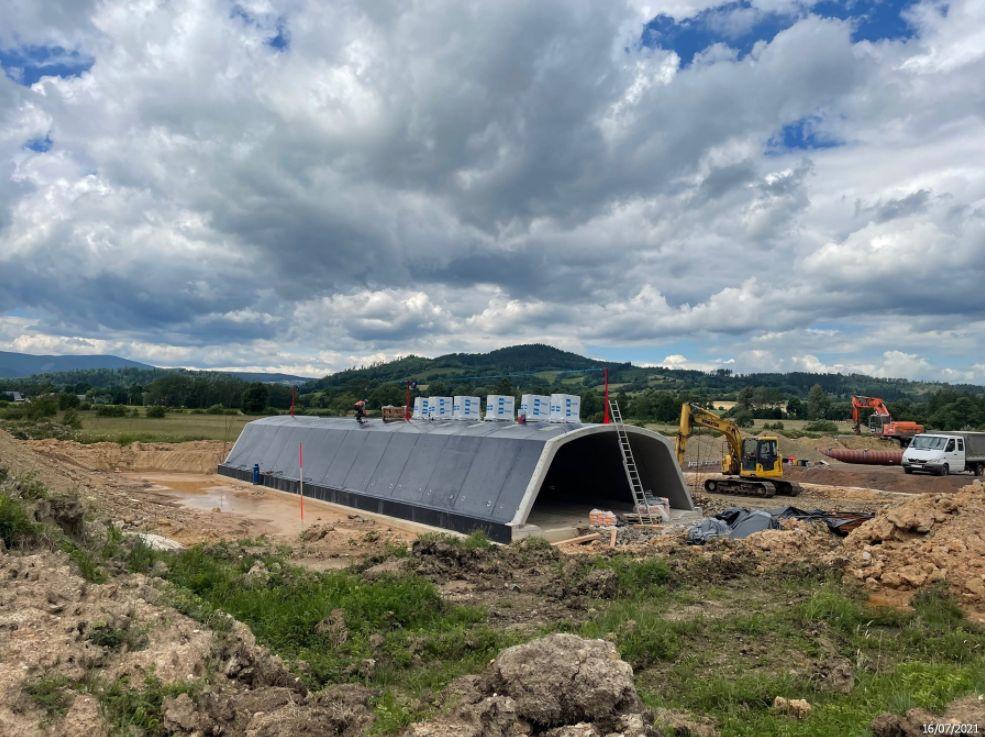

Wykonanie przepustu drogowego ? 12 szt.
Wykonanie materaca ? 8250 m?
Podbudowa zasadnicza ? 11333 m?
Warstwa mrozoochnonna ? 904 m?
Wymiana gruntu ? 2930 m?
W zakresie Robót Mostowych:

Reklama

WD-39: Betonowanie skrzydła P1 nitka lewa ? 100%, montaż łożysk ? 8 szt.
WS-40: Zbrojenie oraz betonowanie segmentu pierwszego ustroju nośnego nitka lewa ? 100%, montaż awanbeków wytwórnia ustroju nośnego ? 10%, zbrojenie oraz betonowanie oczepów P7 ? 100%
WS-41: Betonowanie słupów P11 nitka prawa ? 100%, zasypka fundamentów P4, P6 ? 100%, betonowanie fundamentu P2 nitka lewa ? 100%, zbrojenie słupów P9 nitka prawa, P10 nitka prawa ? 50%
PG-42: Betonowanie ścian pod konstrukcję P1 ? 29 m?
WD-43: Betonowanie fundamentu P2 ? 100%
MS-44: Montaż zbrojenia ustroju nośnego ? 25%
MS-44A: Zbrojenie ustroju nośnego ? 100%
WS-45: Zbrojenie korpusu przyczółka P1 nitka lewa ? 40%, betonowanie słupów P5 ? 100%
WS-45A: Zbrojenie oraz betonowanie skrzydła P2 nitka lewa ? 100%, deskowanie ustroju nośnego nitka prawa ? 100%
MS-46: Montaż zbrojenia oraz betonowanie poprzecznic ? 100%
MS-46A: Zbrojenie oraz betonowanie podwaliny stożków nasypowych P2 nitka prawa ? 100%
WD-46A: Zbrojenie oraz betonowanie słupów P2 ? 75%, zbrojenie korpusu P1 ? 90%, zbrojenie korpusu przyczółka P3 ? 25%
WS-47: Betonowanie ustroju nośnego segment drugi nitka prawa etap drugi ? 100%, nitka prawa etap pierwszy ? 100%, wysunięcie segmentu drugiego nitka prawa ? 100%, zbrojenie ustroju nośnego segment trzeci nitka lewa ? 100%, zbrojenie ciosów P3 ? 100%
WD-48: Zbrojenie fundamentów ? 100%, betonowanie fundamentu P1, P3 ? 100%, zbrojenie słupów podpory P2 ? 45%
WS-49: Zbrojenie oraz betonowanie słupów P3 nitka prawa ? 100%, zbrojenie oraz betonowanie segmentu szóstego nitka prawa oraz lewa ? 100%, zbrojenie słupów P2 nitka lewa ? 50%, wykonanie zasypki fundamentów P2, P3, P4 ? 100%
WS-52: Zbrojenie oraz betonowanie segmentu siódmego ustroju nośnego ? 100%, zbrojenie oraz betonowanie filarów P10 ? 100%, wysunięcie segmentu szóstego ? 100%
PG-53: Deskowanie ścian podpory P1 ? 100%
WS-54: Zbrojenie oraz betonowanie filarów P4 nitka lewa, zbrojenie oraz betonowanie segmentu ósmego nitka lewa ? 100%, wysunięcie segmentu siódmego ? 100%, zbrojenie korpusu przyczółka P1 nitka prawa ? 50%
PG-55: Wymiana gruntu ? warstwa II, III P1 ? 100%, wymiana gruntu P2 ? 100%
WS-56: Zbrojenie korpusu P1 nitka prawa ? 70% oraz P2 nitka lewa ? 100%
WS-57A: Zbrojenie oraz betonowanie filarów P6 ? 100%, wybicie ścianek szczelnych P7 ? 100%, deskowanie korpusu przyczółka P8 nitka prawa ? 80%, wykonanie placów pod dźwigary stalowe ? 50%
MS-58: Zbrojenie korpusu P5 ? 80%, betonowanie słupów P2, P3 ? 100%
WD-59: Zbrojenie korpusu P1 ? 60%
PZ-42: betonowanie skrzydeł ? 50%
PZ-43: Betonowanie fundamentu etap pierwszy ? 100%
PZ-44: Beton podkładowy pod fundament ? 100%
PZ-48: Zbrojenie fundamentu ? 100%
PZ-51: Wykonanie izolacji grubej ? 10%
PZ-52: Wykonanie izolacji grubej ? 100%
PZ-59: Betonowanie fundamentu etap drugi oraz trzeci ? 100%
Roboty Branżowe:

Kanalizacja deszczowa: Kontynuacja wykonania kanału KD75, KD81, posadowienia wpustów wraz z rurami ? 15 szt., posadowienie studni, ułożenie rury przewodowej ? KD31 ? 35%, wykonanie przejścia pod drogą D27 ? KD19 ? 5%
Teletechnika: Budowa kanalizacji kablowej kolizji T-13 ? 93%
Melioracje: Roboty ziemne, profilowanie nowego koryta rzeki Bóbr, umocnienia koryta narzutem kamiennym na geowłókninie ? 50%
Budowa kanału teletechnicznego: Budowa rurociągu kablowego ? przepust pod trasą główną ? 0.9%
Elektroenergetyka: Prace ziemne, kucie w skale kolizja 4SN ? 45%, prace łączeniowe kolizji 11SN ? 100%, przebudowa kolizji WN2 ? 90%

Aplikacja na Androida

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.

Komentarze mogą dodawać tylko zalogowani użytkownicy.

Zaloguj się


Reklama

Wideo powiatowa.info




Reklama
Reklama
Reklama
Reklama
