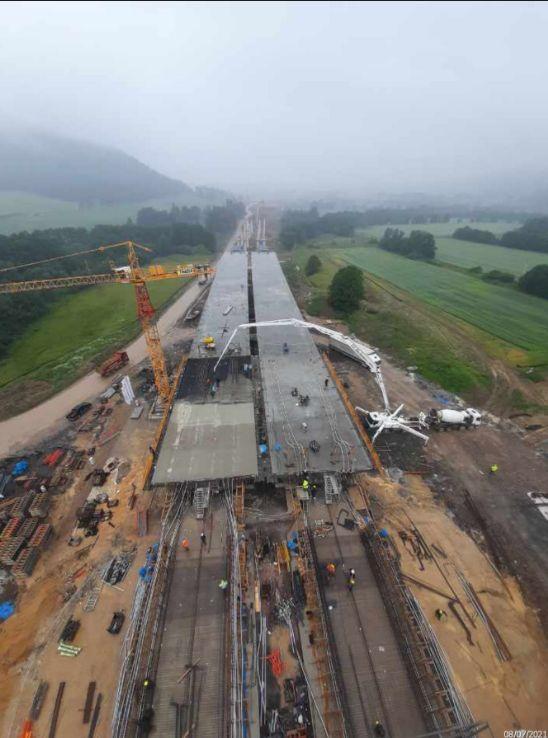

Budowa S3 - 27. tydzień 2021 roku

Wykonawca drogi ekspresowej S3 z Kamiennej Góry do granicy w Lubawce poinformował o stanie prac w dwudziestym siódmym tygodniu 2021 r. (03.07.2021 r. - 09.07.2021 r.)

Na terenie budowy pracowało średnio 234 jednostek sprzętowych (Koparki, Spycharki, Równiarki, Wozidła, Dźwigi, Walce, Betonowozy, Cementowozy, Podnośniki koszowe, zagęszczarki) oraz 754 osób.

W zakresie Robót Drogowych na obszarze Węzła Kamienna Góra Północ, Węzła Kamienna Góra Południe, Węzła Lubawka, oraz przy Trasie Głównej i Drogach Poprzecznych wykonano:

Wykop ? 50690 m?
Nasyp ? 47378 m?
Zdjęcie humusu ? 11960 m?
Wykonanie rowów ? 60 m?
Wykonanie przepustu drogowego ? 12 szt.
Wykonanie materaca ? 6430 m?
Podbudowa zasadnicza ? 4500 m?
Warstwa mrozoochnonna ? 3471 m?
Wymiana gruntu ? 1100 m?
W zakresie Robót Mostowych:

Reklama

WD-39: Betonowanie skrzydła P1 nitka lewa ? 100%, zasypka fundamentów ? 100%
WS-40: Zbrojenie oraz deskowanie segmentu pierwszego ustroju nośnego nitka prawa oraz lewa ? 80%, montaż awanbeków ? 90%, zbrojenie oraz betonowanie oczepów P7 ? 100%, montaż urządzeń trakcyjnych i hamulcowych P1 ? 90%, zasypka oczepów P5, P6 ? 100%
WS-41: Betonowanie słupów P12 nitka prawa ? 100%, zasypka fundamentów P7, P8, P10, P15 ? 100%, deskowanie oraz zbrojenie przyczółka P15 nitka prawa ? 100%, betonowanie fundamentów P3, P4 ? 100%, betonowanie słupów P3 nitka prawa ? 100%
PG-42: Betonowanie fundamentu skrzydeł P1, P2 ? 100%
WD-43: Betonowanie fundamentu P1? 100%
MS-44: Montaż wsporników ustroju nośnego ? 100%, betonowanie skrzydeł P3 ? 100%
MS-44A: Zbrojenie ustroju nośnego ? 80%
WS-45: Zbrojenie słupów P3 nitka lewa ? 100%, betonowanie słupów P5, P7 ? 50%
WS-45A: Zbrojenie oraz betonowanie skrzydła P1 nitka lewa ? 100%, deskowanie ustroju nośnego nitka prawa ? 80%, odbiór konstrukcji stalowej nitka lewa ? 100%
MS-46: Montaż podparcia poprzecznic P1, P2, P3 - 60%, montaż zbrojenia poprzecznic ? 50%
MS-46A: Beton podkładowy pod podwaliny stożków P2 ? 100%
WD-46A: Zbrojenie oraz betonowanie słupów P2 ? 50%, zbrojenie korpusu P1 ? 80%
WS-47: Betonowanie ustroju nośnego segment drugi nitka lewa etap drugi ? 100%, nitka prawa etap pierwszy ? 100%, wysunięcie segmentu drugiego nitka lewa ? 100%
WD-48: Zbrojenie fundamentów ? 80%, betonowanie fundamentu P2 ? 100%
WS-49: Zbrojenie oraz betonowanie słupów P3 nitka lewa ? 100%, zbrojenie segmentu szóstego nitka prawa oraz lewa etap pierwszy ? 100%, zbrojenie słupów P3 nitka prawa ? 50%
WS-52: Zbrojenie oraz betonowanie segmentu szóstego ustroju nośnego ? 100%, zbrojenie oraz betonowanie filarów P9 ? 100%, wysunięcie segmentu piątego ? 100%, zbrojenie slupów P10 ? 75%
PG-53: Deskowanie ścian podpory P1 ? 90%
WS-54: Zbrojenie oraz betonowanie filarów P3 nitka lewa, P5 nitka prawa ? 100%, zbrojenie oraz betonowanie segmentu szóstego ? 100%, zbrojenie oraz betonowanie segmentu siódmego ? 100%, wysunięcie segmentu szóstego ? 100%, wykonanie zasypki fundamentu P1 ? 50%
PG-55: Wymiana gruntu ? warstwa pierwsza P1 ? 100%, wymiana gruntu P2 ? 100%
WS-56: Zbrojenie korpusu P1 nitka prawa oraz P2 nitka lewa ? 50%
WS-57: Zbrojenie fundamentu P7 nitka prawa ? 100%, betonowanie fundamentu P7 nitka prawa ? 100%
WS-57A: Zbrojenie oraz betonowanie filarów P5 ? 100%, betonowanie ciosów P1 nitka prawa, P2 nitka prawa oraz lewa, P4 nitka prawa ? 100%, wykonanie zasypki fundamentu P7- 100%, wybicie ścianek szczelnych P7 ? 20%
MS-58: Zbrojenie korpusu P5 ? 75%, deskowanie słupów P2, P4 ? 100%, wykonanie izolacji cienkiej oraz zasypki na fundamentach P2, P3, P4 ? 100%
WD-59: Zbrojenie korpusu P1 ? 50%
PZ-43: Zbrojenie fundamentu ? 100%
PZ-46: Zbrojenie fundamentu ? 100%
PZ-50: Wykonanie podlewki pod konstrukcją prefabrykowaną ? 100%
PZ-51: Wykonanie podlewki pod konstrukcją prefabrykowaną ? 100%
PZ-52: Wykonanie podlewki ? 100% wykonanie izolacji grubej ? 50%
PZ-57: Wykonanie izolacji grubej ? 100%
PZ-59: Betonowanie fundamentu ? 100%
W dwudziestym piątym tygodniu zużyto:
- Beton C12/15 ? 30 m?
- Beton C35/45 ? 598 m?
- Beton C30/37 ? 540 m?
- Beton C50/60 ? 1235 m?
- Zabetonowano trzysta dwadzieścia ton stali.

Roboty Branżowe:

Reklama

Kanalizacja deszczowa: Kontynuacja wykonania kanału KD31, KD40, KD75, KD81
Teletechnika: Budowa kanalizacji kablowej kolizji T-13 ? 92%
Melioracje: Montaż rur wraz z podsypką na trasie rowu krytego R-F ? 95%, roboty ziemne na trasie rowu krytego R-F ? 95%, montaż studni na trasie rowu krytego R-F ? 100%
Budowa kanału teletechnicznego: Budowa rurociągu kablowego ? przepust pod trasą główną ? 0.9%

Aplikacja na Androida

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.

Komentarze mogą dodawać tylko zalogowani użytkownicy.

Zaloguj się


Reklama

Wideo powiatowa.info




Reklama
Reklama
Reklama
Reklama
