Budowa S3 - 26. tydzień 2021 roku

Wykonawca odcinka drogi ekspresowej S3 z Kamiennej Góry do granicy pańtwa poinformował o pracach wykonanych od 26.06.2021 r. do 02.07.2021 r.)

Na terenie budowy pracowało średnio 240 jednostek sprzętowych (Koparki, Spycharki, Równiarki, Wozidła, Dźwigi, Walce, Betonowozy, Cementowozy, Podnośniki koszowe, zagęszczarki) oraz 814 osób.

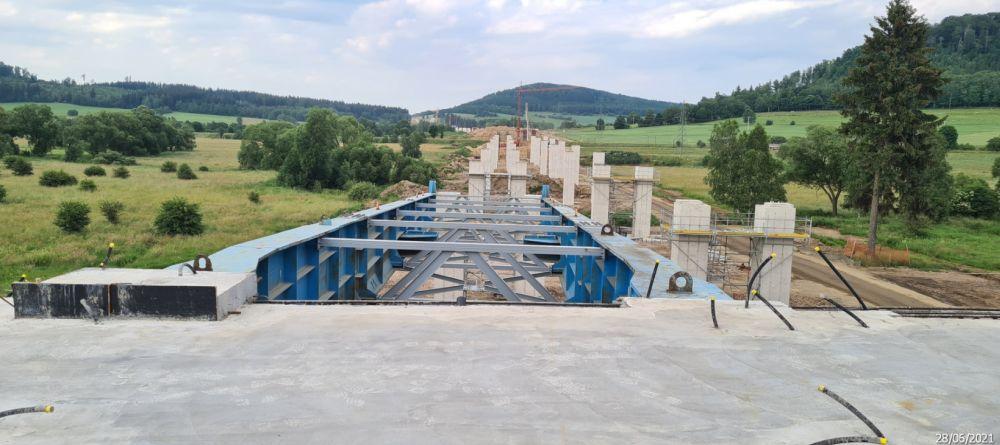

W zakresie Robót Drogowych na obszarze Węzła Kamienna Góra Północ, Węzła Kamienna Góra Południe, Węzła Lubawka, oraz przy Trasie Głównej i Drogach Poprzecznych wykonano:

Wykop ? 47738 m?
Nasyp ? 40008 m?
Zdjęcie humusu ? 16680 m?
Wykonanie rowów ? 240 m?
Wykonanie przepustu drogowego ? 3 szt.
Wykonanie materaca ? 4263 m?
Podbudowa pomocnicza ? 8840 m?
W zakresie Robót Mostowych:

Reklama

WD-39: Zbrojenie oraz betonowanie skrzydła P3 ? 100%
WS-40: Zbrojenie oraz deskowanie segmentu pierwszego ustroju nośnego nitka prawa oraz lewa ? 70%, montaż awanbeków ? 60%, zasypka oczepów P5, P6 ? 90%, zbrojenie oczepów P7 ? 80%, montaż urządzeń trakcyjnych i hamulcowych P1 ? 80%
WS-41: Betonowanie słupów P13 nitka prawa ? 100%, zasypka fundamentów P9, P11 ? 100%, zbrojenie słupów P12 nitka prawa ? 100%, deskowanie oraz zbrojenie przyczółka P15 nitka prawa ? 80%, betonowanie fundamentów P6 ? 100%, betonowanie fundamentów ściany oporowej P1 ? 100%, betonowanie słupów P3 nitka prawa ? 100%, zbrojenie fundamentów P5 ? 100%, zbrojenie słupów P14 nitka prawa ? 100%
PG-42: Betonowanie fundamentu pod skrzydła ? 100%
WD-43: Beton podkładowy P1, P2, P3 ? 100%
MS-44: Montaż belek prefabrykowanych ? 100%
MS-44A: Deskowanie ustroju nośnego ? 100%, zbrojenie ustroju nośnego ? 70%
WS-45: Zbrojenie oraz betonowanie ławy fundamentowej P1 nitka lewa ? 100%, zbrojenie oraz betonowanie korpusu przyczółka P8 nitka lewa ? 100%, betonowanie słupów P7 nitka lewa ? 100%
WS-45A: Zbrojenie skrzydła P1 nitka lewa ? 50%, izolacja korpusu P2 ? 50%, odbiór konstrukcji stalowej jezdnia prawa ? 100%
MS-46: Montaż podparcia poprzecznic P1, P2, P3 - 60%, montaż zbrojenia poprzecznic ? 50%
MS-46A: Montaż zbrojenia korpusu P3 ? 40%, szalowanie korpusu P1 ? 40%
WD-46A: Zbrojenie słupów P2 ? 50%
WS-47: Sprężanie awanbeka do konstrukcji segment pierwszy nitka prawa ? 100%, sprężanie ustroju nośnego segment pierwszy nitka prawa ? 100%, betonowanie segmentu drugiego nitki lewej ? etap pierwszy ? 100%, nasunięcie segmentu pierwszego nitka prawa ? 100%
WD-48: Zbrojenie fundamentów ? 40%
WS-49: Zbrojenie oraz betonowanie słupa P4 ? 100%, betonowanie segmentu piątego nitka prawa ? etap drugi ? 100%, betonowanie poprzecznic segmentu czwartego ? 100%, nasunięcie segmentu czwartego nitka prawa oraz lewa ? 100%
WS-52: Zbrojenie oraz betonowanie segmentu piątego ustroju nośnego ? 100%, zbrojenie oraz betonowanie filarów P8, P9 ? 100%, wysunięcie segmentu czwartego ? 100%, zbrojenie segmentu szóstego ? 40%
PG-53: Wykonanie zasypki fundamentu P1, P2 ? 100%
WS-54: Zbrojenie oraz betonowanie filarów P2 ? 100%, zbrojenie oraz betonowanie segmentu szóstego ? 100%, montaż zbrojenia segmentu siódmego ? 25%
PG-55: Wykop pod wymianę gruntu P1 ? 100%, wymiana gruntu P2 ? warstwa pierwsza ? 75%
WS-57: Zbrojenie fundamentu P7 nitka prawa ? 50%, zasypka fundamentu P1 ? 100%, betonowanie fundamentu P7 nitka lewa ? 100%
WS-57A: Zbrojenie oraz betonowanie fundamentu P7 ? 100%, betonowanie ciosów P1, P4 ? 100%, zbrojenie filarów P5 ? 50%, zasypka fundamentów P4, P5, P6 ? 100%
MS-58: Zbrojenie korpusu P1, P5 ? 65%, deskowanie słupów P4 ? 50%
WD-59: Zbrojenie korpusów P1, P3 ? 50%
PZ-42: Betonowanie ścian wlotów ? 100%
PZ-46: Zbrojenie fundamentu ? 75%
PZ-47: Betonowanie fundamentu ? etap drugi oraz trzeci ? 100%
PZ-50: Montaż prefabrykatów ? 100%
PZ-51: Wykonanie podlewki pod konstrukcją prefabrykowaną ? 100%
PZ-52: Montaż prefabrykatów ? 100%
PZ-57: Wykonanie podlewki oraz izolacji grubej ? 100%
PZ-59: Deskowanie fundamentu ? 100%
W dwudziestym piątym tygodniu zużyto:
- Beton C12/15 ? 30 m?
- Beton C35/45 ? 540 m?
- Beton C30/37 ? 568 m?
- Beton C50/60 ? 1235 m?
- Zabetonowano trzysta dwadzieścia ton stali.

Roboty Branżowe:

Reklama

Kanalizacja deszczowa: Kontynuacja wykonania kanału KD31, KD40, KD75, KD81, posadowienie wpustów ? 10 szt., posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów ? KD84 ? 50%
Teletechnika: Budowa kanalizacji kablowej kolizji T-13 ? 92%
Melioracje: Montaż rur wraz z podsypką na trasie rowu krytego R-F ? 76%, roboty ziemne na trasie rowu krytego R-F ? 80%, montaż studni na trasie rowu krytego R-F ? 86%, wykopy na trasie rowu krytego R-F ? 85%
Elektroenergetyka: Kolizja nr 4SN ? prace ziemne ? 45%
Budowa kanału teletechnicznego: Budowa rurociągu kablowego ? przepust pod trasą główną ? 0.9%
Wodociąg: Łączenie po przewiertach kolizja W-7a ? 98%
Gazociągi: Przedłużenie rur ochronnych ? 100%

Aplikacja na Androida

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.

Komentarze mogą dodawać tylko zalogowani użytkownicy.

Zaloguj się


Reklama

Wideo powiatowa.info




Reklama
Reklama
Reklama
Reklama
