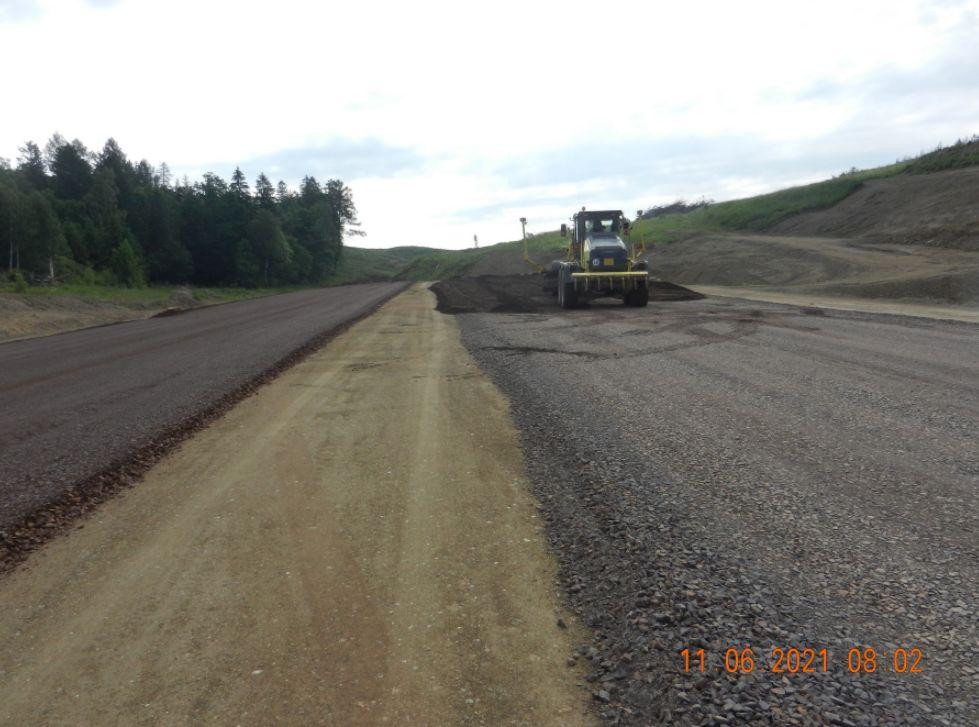

Budowa S3 - 23. tydzień 2021 roku

Wykonawca drogi ekspresowej S3 między Kamienną Góra a Bolkowem poinformował o pracach wykonanych W dwudziestym trzecim tygodniu 2021 r. (05.06.2021 r. - 11.06.2021 r.)

Na terenie budowy pracowało średnio 251 jednostek sprzętowych (Koparki, Spycharki, Równiarki, Wozidła, Dźwigi, Walce, Betonowozy, Cementowozy, Podnośniki koszowe, zagęszczarki) oraz 802 osób.

W zakresie Robót Drogowych na obszarze Węzła Kamienna Góra Północ, Węzła Kamienna Góra Południe, Węzła Lubawka, oraz przy Trasie Głównej i Drogach Poprzecznych wykonano:

Wykop ? 32069 m?
Nasyp ? 28821 m?
Umocnienie Górnej Warstwy Nasypu ? 25500 m?
Zdjęcie humusu ? 10120 m?
Wykonanie rowów ? 750 m?
Wykonanie przepustu drogowego ? 14 szt.
Wymiana gruntu ? 1600 m?
Wykonanie materaca ? 6840 m?
Podbudowa pomocnicza ? 1150 m?

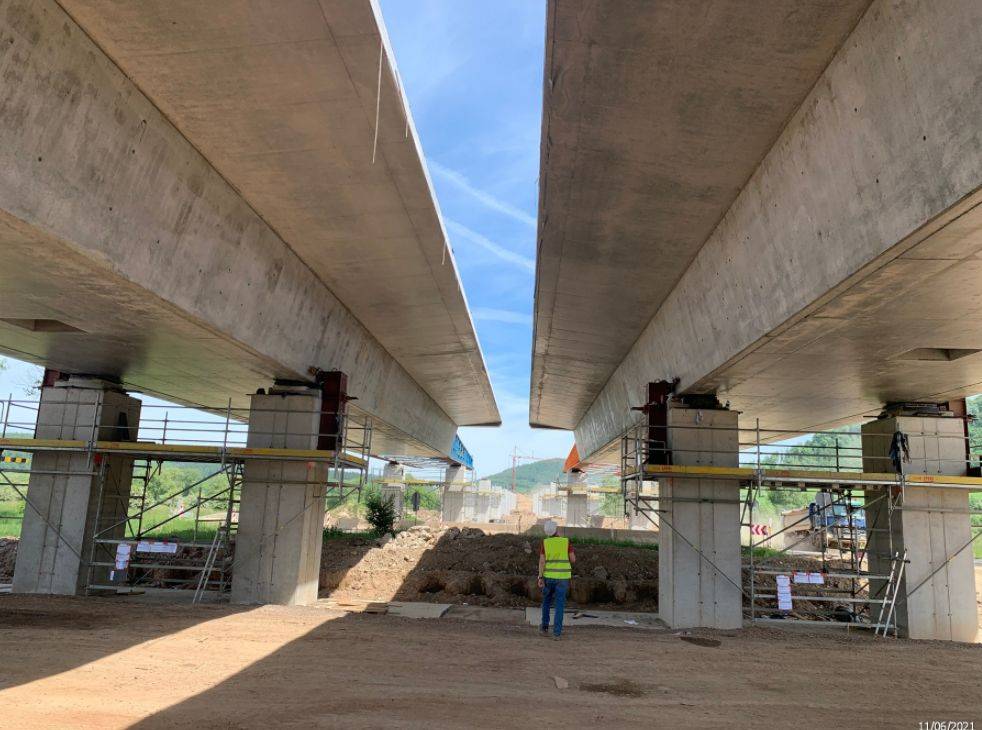

W zakresie Robót Mostowych:

Reklama

WD-39: Zbrojenie i szalowanie korpusu P1 ? 75%
WS-40: Zasypka fundamentów P2, P3, P4 ? 100%, zbrojenie słupów podpory P3 nitka lewa ? 40%, zbrojenie słupów P4 ? 20%, wybijanie sklejką wytwórni nitka lewa oraz prawa, ślizgi ? 100%, zbrojenie i betonowanie filarów P3 nitka prawa ? 100%, betonowanie ciosów, hamulców, prowadzeń podpory P1 nitka lewa ? 100%
WS-41: Betonowanie ławy fundamentowej P15 nitka prawa, P9, P7, P11, P1 nitka lewa ? 100%, zbrojenie lawy fundamentowej P1 nitka prawa, P11 -100%, zasypka fundamentu P13 ? 100%
PG-42: Zbrojenie fundamentu pod konstrukcje stalową ? 75%
MS-44: Zbrojenie oraz betonowanie poprzecznic P1, P2, P3 ? 100%, montaż łożysk P1, P3 ? 100%
WS-45: Zbrojenie fundamentów P2, P3 ? 80%, zbrojenie słupów P6 nitka prawa ? 100%, betonowanie fundamentu P3 nitka prawa ? 100%, beton podkładowy P1 ? 100%, zbrojenie słupów P5 nitka lewa ? 100%, zasypka fundamentów P4, P5, P6 ? 100%
WS-45A: Deskowanie korpusu P2 ? 100%, zbrojenie skrzydeł P2 ? 40%
MS-46: Betonowanie ciosów P2 nitka lewa ? 100%, zbrojenie oraz betonowanie skrzydła P1 nitka prawa ? 100%
MS-46A: Zbrojenie skrzydeł P2 ? 100%, deskowanie skrzydeł P2 ? 75%, betonowanie skrzydeł P2 ? 50%, montaż konstrukcji stalowej ? 100%
WD-46A: Zbrojenie oraz betonowanie ławy fundamentowej P1, P3 ? 100%
WS-47: Deskowanie płyty górnej segmentu pierwszego nitka prawa ? 50%, deskowanie ścian wewnętrznych segmentu pierwszego nitka prawa ? 70%, montaż zakotwień awanbeków segmentu pierwszego nitka prawa ? 50%, betonowanie płyty dolnej i ścian segmentu pierwszego nitka prawa ? 120 m?, deskowanie płyty górnej segmentu pierwszego nitka lewa ? 70%, zbrojenie segmentu pierwszego nitka lewa ? płyta górna ? 50%, zbrojenie segmentu drugiego nitki lewej ? 70%
WD-48: Wykonanie wykopów w gruntach skalistych podpory P1, P2, P3 ? 700 m?
WS-49: Wykonanie zasypki fundamentów P5, P6, P7 ? 850 m?, montaż stali sprężającej, zakotwień, odpowietrzeń ? 4,41%, montaż łożysk nasuwczych ? 7,5%, betonowanie segmentu trzeciego nitka prawa oraz lewa ? 100%, betonowanie fundamentów P1 nitka lewa, P2 nitka prawa ? 100%, betonowanie ciosów P6 ? 100%
WS-52: Zbrojenie segmentu trzeciego ustroju nośnego ? etap pierwszy ? 100%, zbrojenie filarów podpory P8 nitka prawa ? 100%, betonowanie filarów podpory P7 nitka lewa ? 100%, zbrojenie oraz betonowanie ? segment drugi ustroju nośnego ? etap drugi ? 100%, wysunięcie segmentu drugiego nitka prawa ? 100%
PG-53: Betonowanie fundamentu P1 ? 177 m?
WS-54: Zbrojenie oraz betonowanie fundamentu P1 ? 100%, zbrojenie filarów P5, P6 ? 75%, betonowanie filarów P6 ? 100%, zbrojenie oraz betonowanie ustroju nośnego segment trzeci nitka prawa ? etap drugi ? 100%, montaż stali sprężającej segment trzeci ? etap drugi ? 100%, sprężanie i nasuwanie ustroju nośnego segment drugi nitka lewa, oraz segment trzeci nitka prawa ? 100%, zbrojenie i betonowanie segmentu trzeciego nitka lewa ? etap pierwszy i drugi ? 100%, wykonanie izolacji cienkiej fundamentu P5, P6, P7 ? 100%, montaż zbrojenia ustroju nośnego segment czwarty nitka prawa oraz lewa ? 90%
WS-56: Zbrojenie fundamentu P1 nitka lewa ? 50%, zbrojenie oraz betonowanie fundamentu P2 nitka lewa ? 100%
WS-57: Wykonanie izolacji cienkiej P5 ? 100%, wykonanie zasypki fundamentów P5- 100%, zbrojenie oraz betonowanie fundamentu P6 nitka lewa ? 100%
WS-57A: Zbrojenie korpusu P1 ? 80%, betonowanie słupów P2 ? 100%, betonowanie fundamentu P6 ? 100%, deskowanie korpusu P1 ? 50%, zbrojenie oraz betonowanie fundamentu P4 ? 100%, zbrojenie słupów P4 ? 50%, wybicie ścianek szczelnych P3 ? 100%, wykonanie wykopu fundamentowego P6 ? 100%, wykonanie chudego betonu P6 ? 100%, skucie pali P6 ? 100%, wykonanie próbnych obciążeń pali P5 - 10?%, wbicie ścianek szczelnych P7 ? 100%, wykonanie zasypki P8 ? 100%
MS-58: Zbrojenie oraz betonowanie fundamentu P3, P4 ? 100%
WD-59: Zbrojenie słupów P2 ? 50%, wykonanie izolacji cienkiej na fundamencie P3 ? 100%
PZ-42: Zbrojenie ścian wlotu i skrzydeł ? 80%
PZ-43: Wymiana gruntu ? 100%
PZ-46: Zbrojenie fundamentu ? 11487 kg
PZ-50: Zbrojenie fundamentu ? 4000 kg, betonowanie fundamentu ? etap pierwszy ? 100%
PZ-52: Betonowanie fundamentu ? etap drugi ? 100%
PZ-57: beton podkładowy pod skrzydła ? 100%, wykonanie izolacji cienkiej na fundamencie ? 100%
W dwudziestym trzecim tygodniu zużyto:
- Beton C12/15 ? 75 m?
- Beton C35/45 ? 303 m?
- Beton C30/37 ? 527 m?
- Beton C50/60 ? 229 m?
- Zabetonowano sto czterdzieści trzy tony stali.



Reklama

Roboty Branżowe:

Kanalizacja deszczowa: Posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD10 ? 15%, posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD24 ? 35%, posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD31 ? 5%, posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD59 ? 55%, posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD41 ? 60%, posadowienie studni, ułożenie rury przewodowej, ustawianie wpustów KD57 ? 50%
Teletechnika: Budowa rurociągu kanalizacji wtórnej, przełączenie linii światłowodowej kolizji T-6 ? 100%
Melioracje: Przebudowa rzeki bystra ? wykonanie umocnienia koryta rzeki narzutem kamiennym na geowłókninie ? 100%, wykonanie gruntów z głazów na początku i końcu przebudowanego odcinka rzeki Bystra ? 100%, humusowanie skarp powyżej umocnienia narzutem ( rzeka Bystra) ? 80% roboty ziemne na trasie rowu krytego R-F ? 70%
Elektroenergetyka: Kolizja nr. 4SN ? prace ziemne ? 10%
Budowa kanału teletechnicznego: Budowa rurociągu kablowego ? przepust pod trasą główną ? 0.8%
Wodociąg: Łączenie po przewiertach kolizja W-7a ? 70%

Aplikacja na Androida

Obserwuj nas na Obserwuje nas na Google NewsGoogle News

Chcesz być na bieżąco z wieściami z naszego portalu? Obserwuj nas na Google News!

Reklama

Komentarze opinie

Podziel się swoją opinią

Twoje zdanie jest ważne jednak nie może ranić innych osób lub grup.

Komentarze mogą dodawać tylko zalogowani użytkownicy.

Zaloguj się


Reklama

Wideo powiatowa.info




Reklama
Reklama
Reklama
Reklama
